 Đó là yêu cầu của ông Phạm Lê Phú - Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tại cuộc họp kiểm điểm tiến độ tháng 10 Dự án đường dây 500kV Vân Phong – Vĩnh Tân, TBA 500kV Vân Phong và đấu nối.

Tập trung nguồn lực đẩy nhanh tiến độ thi công đường dây 500kV Vân Phong – Vĩnh Tân
Tổng giám đốc EVNNPT Phạm Lê Phú phát biểu chỉ đạo tại cuộc họp

Tham dự cuộc họp có ông Nguyễn Ngọc Tân – Thành viên HĐTV EVNNPT, đại diện các Ban chuyên môn của EVNNPT. Về phía Ban QLDA các công trình điện miền Trung (CPMB) có ông Nguyễn Đức Tuyển – Giám đốc, ông Nguyễn Đình Thọ - Phó Giám đốc - Trưởng Ban điều hành Dự án, đại diện các phòng chuyên môn của CPMB.

Tham dự cuộc họp còn có các nhà thầu thi công xây lắp, tư vấn thiết kế, tư vấn giám sát dự án.

Tăng tốc tiến độ thực hiện dự án

Theo Ban QLDA các công trình điện miền Trung (CPMB): Đối với dự án TBA 500kV Vân Phong và đấu nối, tính đến nay, Ban Quản lý Khu kinh tế Vân Phong đã chính thức bàn giao toàn bộ 6,6 ha mặt bằng trạm biến áp. Hiện nay, CPMB đã ký quỹ để hoàn thiện thủ tục thuê đất với Ban Quản lý Khu kinh tế Vân Phong. Trong công tác BT-GPMB, so với tháng 9/2021 đã hoàn thành bàn giao xong mặt bằng trạm và 22/62 vị trí móng trụ đường dây 220kV đấu nối. Thủ tục rừng đã được HĐND tỉnh Khánh Hòa thông qua. Trong công tác thi công, so với thời điểm khởi công ngày 26/9, đến nay đã triển khai thi công phần đào móng cột cổng, móng nhà điều khiển, móng hàng rào trạm.

Tập trung nguồn lực đẩy nhanh tiến độ thi công đường dây 500kV Vân Phong – Vĩnh Tân

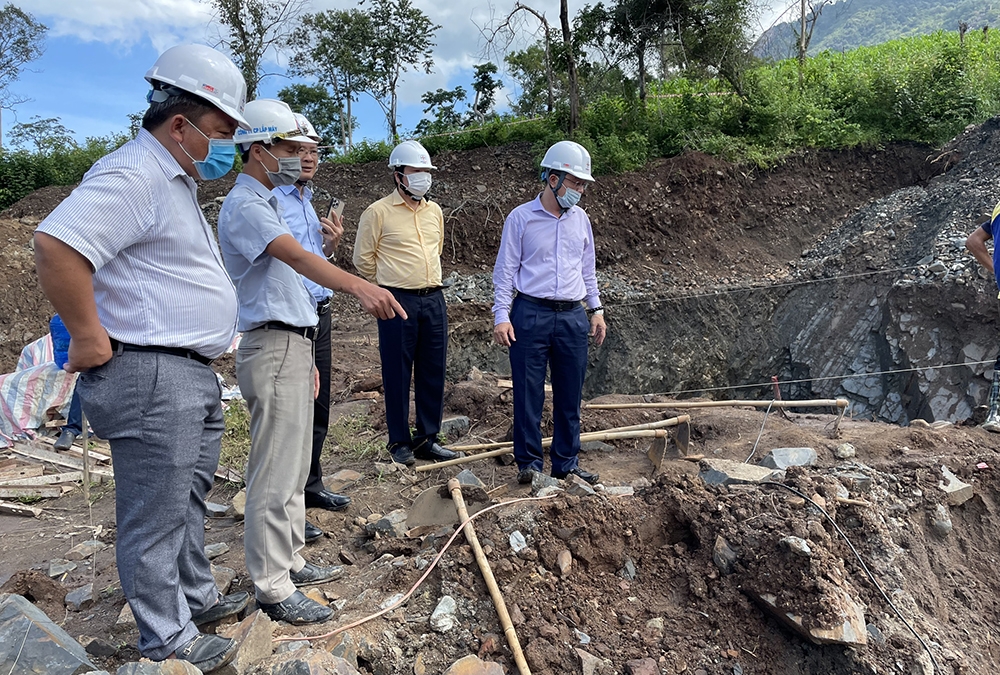

Đoàn công tác kiểm tra thực địa tại hiện trường

Đối với đường dây 500kV Vân Phong - Vĩnh Tân, trong công tác BT-GPMB so với tháng 9/2021 hoàn thành bàn giao thêm 79 vị trí móng (Khánh Hòa thêm 51 vị trí, Ninh Thuận thêm 28 vị trí).

Tính đến nay, toàn tuyến đã bàn giao mặt bằng móng 153/304 vị trí (đạt 50,3%), trong đó tỉnh Khánh Hòa là 104/172 vị trí (đạt 60,3%), tỉnh Ninh Thuận 49/132 vị trí (đạt 37,1%). Tuy nhiên, trên toàn tuyến vẫn chưa bàn giao được vị trí nào hành lang tuyến.

Theo đánh giá của CPMB, tại tỉnh Khánh Hòa tiến độ BTGPMB đang theo các yêu cầu, chỉ đạo của UBND tỉnh Khánh Hòa. Cụ thể, giá đất tại thị xã Ninh Hòa đã được hoàn thiện trình UBND tỉnh phê duyệt. Huyện Cam Lâm đã trình Hội đồng thẩm định kiểm tra để thông qua trình UBND tỉnh. UBND các huyện, thị xã đang đẩy nhanh tiến độ BTGPMB theo tiến độ, đang triển khai kê kiểm và vận động bàn giao mặt bằng tại TX Ninh Hòa, Diên Khánh, Cam Lâm và TP. Cam Ranh.

Tại tỉnh Ninh Thuận, về công tác BTGPMB, hiện nay các xã đang xét nguồn gốc đất nhưng còn chậm. Về giá đất cụ thể, huyện Bác Ái đang tiếp tục hoàn thiện thủ tục theo yêu cầu của Sở Tài chính. UBND huyện Bác Ái chưa hoàn thành thu thập thông tin cụ thể số lượng hộ dân có hộ khẩu ngoài tỉnh Ninh Thuận để tổng hợp báo cáo UBND tỉnh xin chủ trương

Trong thời gian tới, CPMB phối hợp huyện Bác Ái thu thập thông tin cụ thể số lượng hộ dân có hộ khẩu ngoài tỉnh Ninh Thuận để tổng hợp báo cáo UBND tỉnh xin chủ trương. Đôn đốc UBND các huyện Bác Ái, Ninh Sơn, Ninh Phước,Thuận Nam khẩn trương chỉ đạo tổ chức làm nhiệm vụ bồi thường, UBND các xã triển khai kê kiểm phần móng, hành lang còn lại và tổ chức vận động nhân dân bàn giao mặt bằng các vị trí móng.

Trong công tác chuyển đổi rừng, so với tháng 9/2021 đối với rừng tự nhiên đã được các tỉnh Khánh Hòa, Ninh Thuận thông qua và trình Chính phủ. Đối với rừng trồng tỉnh Khánh Hòa đã thông qua HĐND, tỉnh Ninh Thuận, Ban Kinh tế ngân sách đã đi kiểm tra trong tuần này sẽ thông qua HĐND tỉnh.

Trong công tác thi công, so với tháng 9/2021 đã đào móng thêm 9 vị trí móng, đúc thêm 1 vị trí móng. Tính đến nay đã đào móng xong 13 vị trí, đang đào 13 vị trí, đúc móng xong 2 vị trí.

Tranh thủ điều kiện thuận lợi, tìm mọi giải pháp đẩy nhanh tiện độ thi công

Tại cuộc họp, Tổng giám đốc EVNNPT - Phạm Lê Phú ghi nhận và đánh giá cao những nỗ lực của CPMB, các nhà thầu tham gia dự án đã vượt qua khó khăn dịch bệnh COVID-19, thời tiết mưa bão kéo dài nhưng luôn bám sát công trường, bám sát chính quyền địa phương để đẩy nhanh tiến độ BTGPMB, đẩy nhanh tiến độ thi công dự án. Tuy nhiên, tiến độ chung chưa đáp ứng được yêu cầu đặt ra.

Tập trung nguồn lực đẩy nhanh tiến độ thi công đường dây 500kV Vân Phong – Vĩnh Tân

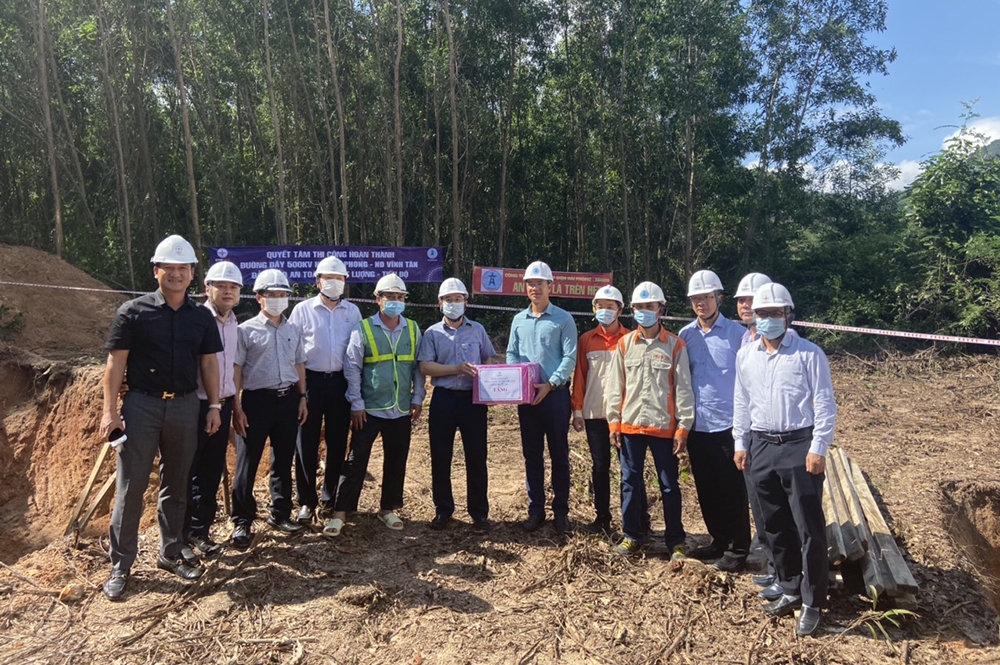

Tổng giám đốc EVNNPT tặng quà động viên đơn vị thi công vị trí 96 (Gói thầu số 7, liên danh Hecico & Alphanam) thuộc xã Bình Lộc, huyện Diên Khánh, tỉnh Khánh Hòa.

Tổng giám đốc EVNNPT - Phạm Lê Phú cho biết: Dự án đường dây 500kV Vân Phong - Vĩnh Tân là dự án trọng điểm được Thủ tướng Chính phủ, Bộ Công Thương, EVN rất quan tâm và đã tạo những điều kiện tốt nhất cho dự án. Chính vì vậy thời điểm hiện nay tình hình dịch COVID-19 cơ bản được kiểm soát, các tỉnh không còn giãn cách xã hội và đang quay trở lại trạng thái bình thường mới. Chính vì vậy các nhà thầu thi công, tư vấn thiết kế, tư vấn giám sát, trong vòng 15 ngày nữa phải có đầy đủ lực lượng, thiết bị thi theo hợp đồng đã ký với CPMB

“Đề nghị các nhà thầu xây lắp tăng cường lực lượng, máy móc phục vụ thi công triển khai đồng loạt các vị trí móng đã bàn giao mặt bằng. Tăng cường cán bộ đền bù phối hợp với các cơ quan ban ngành địa phương tiếp tục vận động bàn giao các vị trí móng còn lại đảm bảo kế hoạch đóng điện dự án. Những vị trí nào đã hoàn thành mặt bằng cần huy động lực lượng vào thi công ngay nhằm tránh vấn đề phát sinh”, Tổng giám đốc EVNNPT Phạm Lê Phú yêu cầu.

Tổng giám đốc EVNNPT cũng yêu cầu CPMB phối hợp với tư vấn, nhà thầu có kế hoạch thi công chi tiết hàng tuần/tháng về hạng mục thi công, nhân lực, máy móc, trang thiết bị, giải phóng mặt bằng, cung cấp vật tư thiết bị... Cùng với đó, CPMB phối hợp chặt chẽ với chính quyền địa phương trong các thủ tục chuyển đổi mục đích sử dụng đất rừng cho dự án.

Đối với đơn vị tư vấn giám sát cần hỗ trợ CPMB trong quản lý chất lượng, tiến độ thi công, giám sát nhân lực thi công có mặt trên công trường để CPMB kịp thời chấn chỉnh nếu nhà thầu thi công làm chưa tốt.

Tổng giám đốc EVNNPT Phạm Lê Phú yêu cầu Ban điều hành chủ trì và phối hợp chặc chẽ với các đơn vị liên quan tranh thủ điều kiện thuận lợi, tập trung mọi nguồn lực, tăng ca kíp khi cần thiết, tìm mọi giải pháp để đẩy nhanh tiện độ thi công dự án đảm bảo tiến độ đóng điện đồng bộ với kế hoạch phát điện của NMNĐ BOT Vân Phong 1. Đồng thời yêu cầu toàn bộ công trường trong quá trình tổ chức thi công đảm bảo an toàn tuyệt đối cho CBCNV, đảm bảo an ninh, an toàn vật tư, thiết bị.

Nguy cơ đường dây 500 kV Vân Phong - Vĩnh Tân chậm tiến độ: Nhà đầu tư ngoại cao tay, nắm đằng chuôi

Nguy cơ đường dây 500 kV Vân Phong - Vĩnh Tân chậm tiến độ: Nhà đầu tư ngoại cao tay, nắm đằng chuôi

Chuyên gia năng lượng Trần Đình Sính cho rằng, dự án đường dây 500kV Vân Phong - Vĩnh Tân chậm tiến độ không chỉ ảnh hưởng tới việc không thể huy động được công suất nguồn điện sẵn có mà còn thể hiện sự cao tay, nắm đằng chuôi của doanh nghiệp nước ngoài...

Minh Anh

30/10/2021


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
