Đại sứ quán Nhật Bản tại Việt Nam vừa có văn bản gửi Văn phòng Chính phủ, Bộ Công Thương, Bộ NN&PTNT, UBND các tỉnh Khánh Hòa, Ninh Thuận và Tập đoàn Điện lực Việt Nam đề nghị đẩy nhanh tiến độ thi công Dự án đường dây 500 kV Vân Phong - Vĩnh Tân nhằm đáp ứng mục tiêu truyền tải công suất của Nhà máy Nhiệt điện BOT Vân Phong 1.

Tiến độ bàn giao mặt bằng còn chậm

Theo Ban QLDA các công trình điện miền Trung (CPMB) - đơn vị thay mặt EVNNPT quản lý điều hành dự án: Tính đến ngày 9/10/2021, toàn tuyến đã bàn giao được 95/304 vị trí móng (đạt 31,3%), trong đó tỉnh Khánh Hòa bàn giao 69/172 vị trí, tỉnh Ninh Thuận bàn giao 26/132 vị trí. Phần hành lang tuyến các địa phương đều chưa bàn giao được khoảng cột nào. Về thủ tục liên quan đến đất rừng, toàn tuyến đã bàn giao thi công 41/159 vị trí, trong đó tỉnh Khánh Hòa 41/117 vị trí; tỉnh Ninh Thuận 0/42 vị trí.

Hiện nay, các sở, ngành, địa phương trong tỉnh Khánh Hòa và Ninh Thuận đang hoàn thiện các thủ tục về giá đất, về thủ tục chuyển đổi đất rừng để trình các cấp có thẩm quyền phê duyệt. Trong đó tỉnh Khánh Hòa đã hoàn thành hồ sơ đánh giá hiện trạng rừng phần móng trụ, đường tạm thi công. Hội đồng thẩm định đã kiểm tra xong và đã hoàn thiện hồ sơ trình Bộ NN&PTNT và HĐND tỉnh ngày 7/10/2021. Tỉnh Ninh Thuận cũng đã hoàn thành hồ sơ đánh giá hiện trạng rừng phần móng trụ, đường tạm thi công. Hội đồng thẩm định đã kiểm tra xong và hoàn thiện hồ sơ trình Bộ NN&PTNT và HĐND tỉnh ngày 9/10/2021.

Hiện EVNNPT/CPMB đang phối hợp chặt chẽ với các cơ quan chức năng của tỉnh Khánh Hòa và Ninh Thuận tập trung kê kiểm, vận động bàn giao mặt bằng cuốn chiếu cùng nhà thầu. Tuy nhiên, các hạng mục đều chậm 3 tháng so với kế hoạch. Trước những vướng mắc trên, để đẩy nhanh tiến độ dự án truyền tải nhằm giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1, Đại sứ quán Nhật Bản tại Việt Nam vừa có văn bản gửi Văn phòng Chính phủ, Bộ Công Thương, Bộ NN&PTNT, UBND tỉnh Khánh Hòa, Ninh Thuận và Tập đoàn Điện lực Việt Nam. Trong văn bản, Đại sứ quán Nhật Bản cho biết: Nhà đầu tư Nhật Bản đang triển khai Dự án Nhà máy nhiệt điện BOT Vân Phong 1 tại Khu kinh tế Vân Phong tỉnh Khánh Hòa. Đây là dự án đã được ký kết BOT dưới sự chứng kiến của Thủ tướng Chính phủ 2 nước vào tháng 10/2018, là dự án quan trọng đóng vai trò lớn trong cung cấp điện cho Việt Nam. Tiến độ dự án đang được triển khai thuận lợi với mục tiêu đưa nhà máy vào vận hành thương mại vào năm 2023, tuy nhiên việc vận hành vào năm 2023 của dự án đang có nguy cơ bị ảnh hưởng do vướng mắc thi công đường dây 500 kV Vân Phong - Vĩnh Tân do Tập đoàn Điện lực Việt Nam (EVN) đầu tư.

Đại sứ quán Nhật Bản cũng cho biết: Chủ dự án là Công ty TNHH Điện lực Vân Phong và nhà đầu tư là Tập đoàn Sumitomo đã có thư gửi Thủ tướng Phạm Minh Chính, trong đó đề nghị việc thúc đẩy thủ tục chuyển đổi mục đích sử dụng đất (cả 2 tỉnh Khánh Hòa và Ninh Thuận), phê duyệt chuyển đổi đất rừng trồng, Thủ tướng Chính phủ phê duyệt chủ trương chuyển đổi đất rừng tự nhiên thông qua Bộ NN&PTNT và đền bù giải phóng mặt bằng, chuyển giao đất cho EVN để xây dựng đường dây truyền tải điện. Vì vậy, Đại sứ quán rất mong Văn phòng Chính phủ quan tâm, giúp đỡ tác động tới các cơ quan liên quan để các dự án truyền tải của EVN được tiến hành sớm.

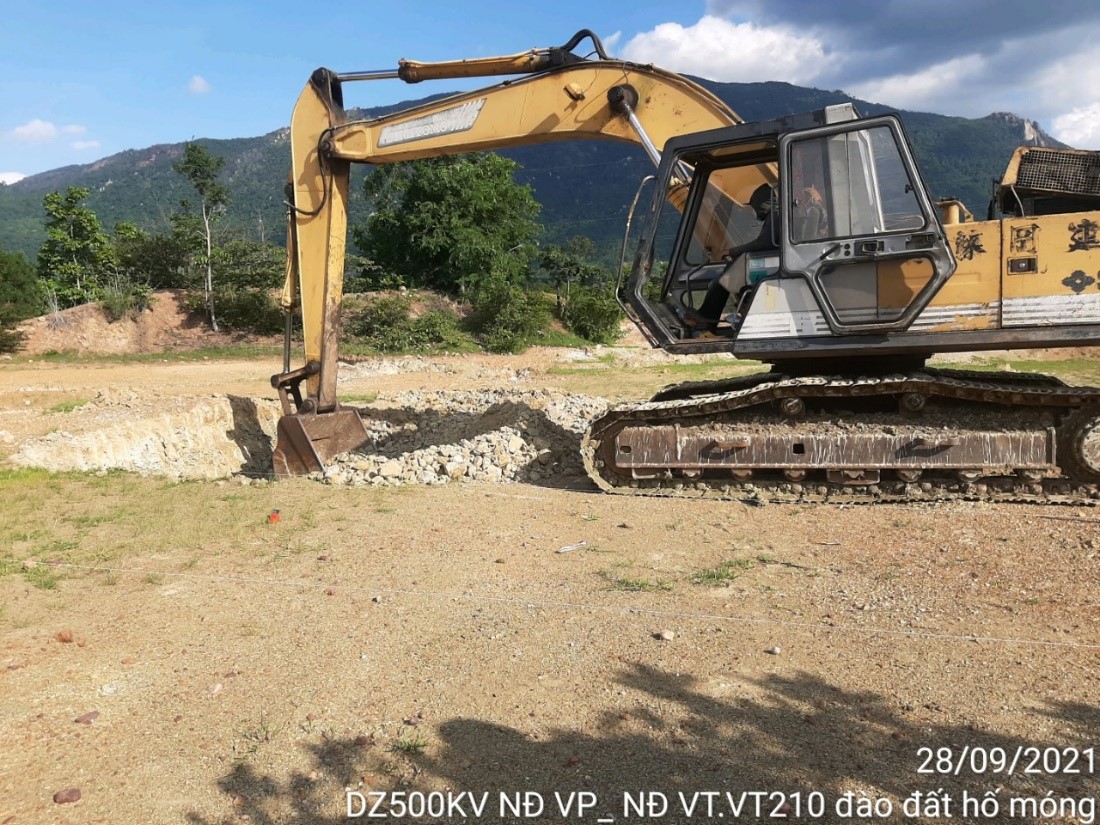

Đào hố móng vị trí 210 đường dây 500 kV Vân Phong - Vĩnh Tân

Nhiều giải pháp để đảm bảo tiến độ dự án

Nhận thức được tầm quan trọng của dự án đường dây 500 kV Vân Phong - Vĩnh Tân, trong thời gian qua EVNNPT/CPMB tiếp tục có văn bản đề nghị chính quyền địa phương chỉ đạo họp xét nguồn gốc đất, lập phương án bồi thường, phê duyệt chi trả tiền bàn giao mặt bằng.

Ngoài ra, EVNNPT/CPMB theo dõi sát tình hình diễn biến của dịch bệnh để khẩn trương tiếp cận với các địa phương một cách sớm nhất. CPMB và các nhà thầu xây lắp bố trí lực lượng bám sát công trường theo nguyên tắc hạn chế di chuyển ra ngoài địa bàn; bám sát, phối hợp tích cực, chủ động với chính quyền địa phương để khắc phục khó khăn do dịch bệnh.

EVNNPT/CPMB cũng xây dựng kế hoạch công việc chi tiết cho thời điểm hiện nay và sau khi hết dịch để triển khai thực hiện cho phù hợp; xây dựng phương án chi tiết phù hợp để tập trung điều hành và tổ chức thi công đảm bảo tiến độ hoàn thành các dự án theo kế hoạch, kể cả thi công trong điều kiện phòng chống dịch; thường xuyên báo cáo Chính phủ, các Bộ, ngành và các các địa phương về tình hình thực hiện, các vướng mắc và đề nghị giải quyết trong điều kiện có thể, phù hợp với công tác phòng chống dịch theo chỉ đạo của Thủ tướng Chính phủ.

Trong công tác chỉ đạo điều hành, EVNNPT đã thành lập Ban Chỉ đạo dự án từ Tổng công ty đến các Ban QLDA để chỉ đạo, điều hành các dự án này một cách thông suốt, rút ngắn tối đa thời gian giải quyết các công việc có liên quan. Ban Chỉ đạo của EVNNPT do Tổng giám đốc trực tiếp phụ trách, họp thường kỳ hàng tháng và đột xuất khi cần thiết.

Tại CPMB thành lập Ban điều hành do 1 Phó Giám đốc trực tiếp phụ trách, kiểm soát chặt chẽ tiến độ các dự án, 04 ban tiền phương đặt tại các huyện với các cán bộ có năng lực để bám sát công trường, đôn đốc và kịp thời giải quyết các vấn đề phát sinh trên công trường. Ban điều hành và Ban tiền phương họp thường kỳ hàng tuần và đột xuất khi cần thiết. Đây là lần đầu tiên EVNNPT áp dụng mô hình quản lý với mục tiêu phát huy tối đa nguồn lực đảm bảo tiến độ công trình; EVNNPT/CPMB hàng tuần đều tổ chức kiểm điểm tiến độ các dự án tại các cuộc họp giao ban để nắm bắt và giải quyết kịp thời các vướng mắc phát sinh.

Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng cho biết: Đối với các công việc liên quan đến dự án, EVNNPT quán triệt chỉ đạo ưu tiên xử lý trong ngày; ứng dụng tối đa các công cụ về công nghệ thông tin để phục vụ công tác quản lý, điều hành của tổng công ty và các đơn vị. Cùng với đó, EVNNPT yêu cầu chuyên môn phối hợp với Công đoàn tổ chức các phong trào thi đua hoàn thành dự án và nhiều phong trào thi đua nước rút nhằm huy động mọi nguồn lực để đảm bảo chất lượng, tiến độ dự án. Ban Truyền thông và Đoàn Thanh niên EVNNPT tổ chức tuyên truyền về tính chất, tầm quan trọng của dự án để góp phần đẩy nhanh công tác đền bù giải phóng mặt bằng.

Theo lãnh đạo EVNNPT, mặc dù EVNNPT/CPMB đã rất nỗ lực, chuẩn bị sẵn sàng các phương án thi công, tuy nhiên mặt bằng của dự án có tính quyết định nhất đến tiến độ của dự án. Vì vậy, EVNNPT đề nghị các địa phương hoàn thành toàn bộ mặt bằng dự án muộn nhất trong tháng 6/2022 để đơn vị triển khai thi công nhằm đảm bảo tiến độ dự án vào tháng 12/2022 theo hợp đồng đã ký kết./.

15/10/2021


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
