Thông điệp truyền thông hưởng ứng Ngày Môi trường Thế giới (05/6) và Tháng hành động vì môi trường năm 2025: “Vì một Việt Nam không rác thải nhựa - Hành động hôm nay, sống xanh mai sau”

Số lượt xem: 1083



Ngày 25/12/2017, Ban Quản lý dự án các công trình điện Miền Trung (CPMB) cùng với các nhà thầu thi công, chính quyền địa phương và các đơn vị liên quan đã tiến hành động thổ 03 dự án theo kế hoạch năm 2017, gồm: Đường dây 220kV Bình Long-Tây Ninh, Đường dây 220kV Nha Trang-Tháp Chàm và Trạm biến áp 220kV Quang Châu. Các dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm Chủ đầu tư, CPMB thay mặt EVNNPT quản lý điều hành dự án; các dự án sử dụng vốn vay ODA và vốn tự có của EVNNPT; cả 03 dự án sẽ hoàn thành năm 2019 nhằm đáp ứng nhu cầu tăng cường phụ tải ngày càng cao của địa phương và khu vực lân cận, tạo liên kết lưới truyền tải trong khu vực, tăng cường độ an toàn, tin cậy cung cấp điện cho khu vực.

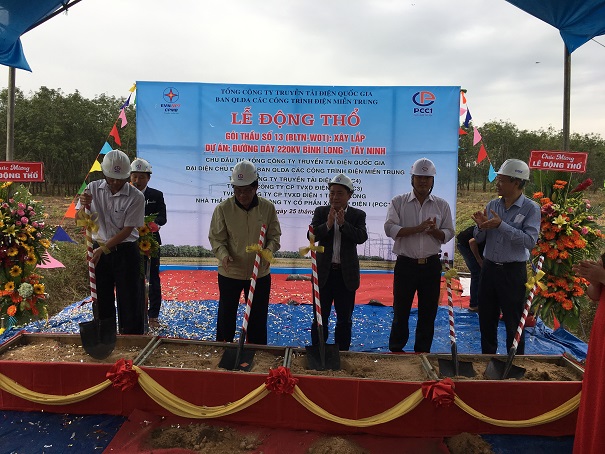

Động thổ dự án Đường dây 220kV Bình Long - Tây Ninh

tại vị trí số 17 thuộc xã Lộc Thịnh, huyện Lộc Ninh, tỉnh Bình Phước.

Đường dây 220kV Bình Long - Tây Ninh khi hoàn thành sẽ góp phần chống quá tải Đường dây 220kV Bình Long - Mỹ Phước và Đường dây 220kV Củ Chi - Trảng Bàng hiện hữu; Giảm tổn thất, nâng cao độ tin cậy cung cấp điện và đảm bảo linh hoạt vận hành lưới điện 220kV khu vực trong chế độ vận hành bình thường và chế độ sự cố N-1.

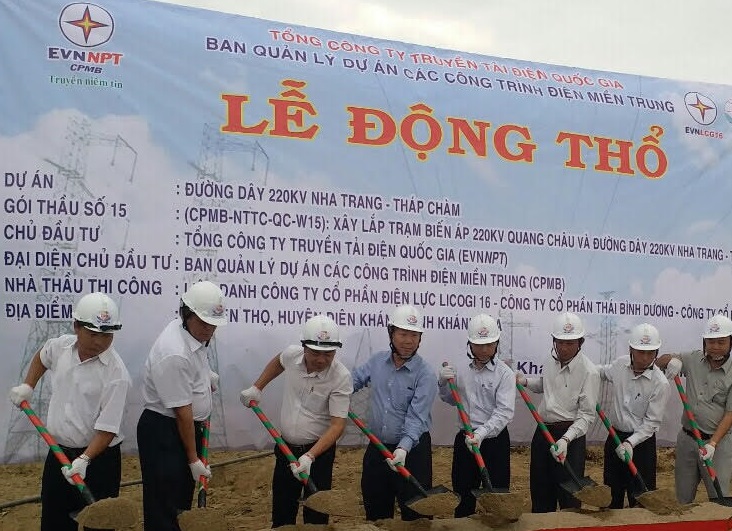

Động thổ dự án Đường dây 220kV Nha Trang - Tháp Chàm

tại vị trí số 31 thuộc xã Diên Thọ, huyện Diên Khánh, tỉnh Khánh Hòa.

Đường dây 220kV Nha Trang - Tháp Chàm khi hoàn thành góp phần đáp ứng nhu cầu phụ tải ngày càng cao của tỉnh Khánh Hòa; Tạo mạch 220kV liên kết khu vực duyên hải miền Trung, tăng cường độ tin cậy cung cấp điện cho khu vực.

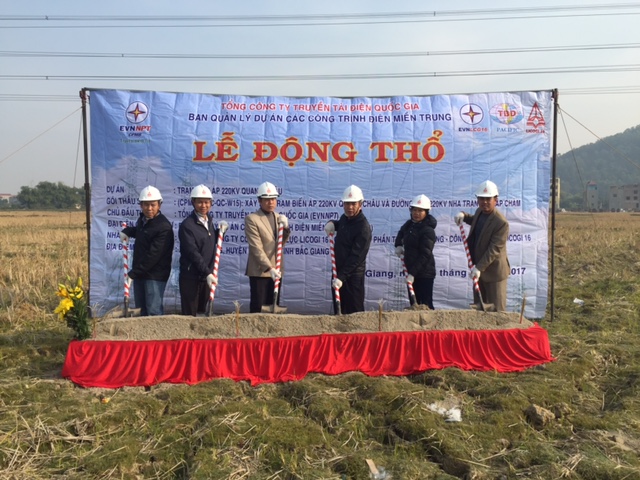

Động thổ dự án Trạm biến áp 220kV Quang Châu

tại thôn Trung Đồng, xã Vân Trung, huyện Việt Yên, tỉnh Bắc Giang.

Trạm biến áp 220kV Quang Châu khi hoàn thành sẽ góp phần đảm bảo đáp ứng nhu cầu phụ tải tăng trưởng nhanh trên địa bàn hai tỉnh Bắc Giang và Bắc Ninh, đồng thời dự án góp phần nâng cao chất lượng điện năng, độ tin cậy cấp điện cho phụ tải, giảm tổn thất điện năng trên lưới điện.

Như vậy tính đến nay, CPMB đã hoàn thành khởi công 12 dự án. Đây là nỗ lực rất lớn của tập thể CBCNV CPMB nói riêng và EVNNPT nói chung nhằm chào mừng kỷ niệm 63 năm Ngày truyền thống Ngành Điện lực Việt Nam 21/12.

Thông tin của các dự án:

1. ĐZ 220kV Bình Long-Tây Ninh

- Gói thầu số 13 (BLTN-W01): Xây lắp dự án đường dây 220kV Bình Long - Tây Ninh.

- Nhà thầu thi công: Công ty cổ phần xây lắp điện 1.

- Tổng mức đầu tư: 643,98 tỷ đồng.

- Quy mô đầu tư: (i) Phần đường dây 220kV: Xây dựng đường dây 220kV mạch kép từ trạm biến áp 220kV Bình Long đến G18 và từ G19 đến trạm biến áp 220kV Tây Ninh, dây dẫn phân pha ACSR-2x330mm2, chiều dài khoảng 67,9 km. Xây dựng đường dây 220kV 4 mạch từ G18 đến G19, dây dẫn phân pha ACSR-2x330mm2, chiều dài 4,7 km; (ii) Phần mở rộng ngăn lộ: Xây dựng mới 02 ngăn xuất tuyến 220kV tại TBA 220kV Bình Long và TBA 220kV Tây Ninh.

- Địa điểm xây dựng: Tuyến đường dây đi qua địa phận các huyện Lộc Ninh, Hớn Quản và thị xã Bình Long, tỉnh Bình Phước; các huyện Tân Châu, Dương Minh Châu và thành phố Tây Ninh, tỉnh Tây Ninh.

- Mục tiêu: Chống quá tải ĐZ 220kV Bình Long - Mỹ Phước và ĐZ 220kV Củ Chi - Trảng Bàng hiện hữu; Giảm tổn thất, nâng cao độ tin cậy cung cấp điện và đảm bảo linh hoạt vận hành lưới điện 220kV khu vực trong chế độ vận hành bình thường và chế độ sự cố N-1.

2. ĐZ 220kV Nha Trang-Tháp Chàm

- Gói thầu số 15 (CPMB-NTTC-QC-W15): Xây lắp trạm biến áp 220kV Quang Châu và ĐZ 220kV Nha Trang - Tháp Chàm thuộc các dự án Trạm biến áp 220kV Quang Châu và ĐZ 220kV Nha Trang - Tháp Chàm.

- Nhà thầu thi công: Liên danh Công ty cổ phần Điện lực Licogi 16, Công ty cổ phần Thái Bình Dương, Công ty cổ phần Licogi 16.

- Tổng mức đầu tư: 407,638 tỷ đồng.

- Quy mô đầu tư: (i) Phần ĐZ 220kV: Xây dựng ĐZ 220kV mạch kép (treo trước 01 mạch), chiều dài khoảng 86,06km. Riêng đoạn G1-G2 dài 227m, xây dựng 03 mạch đi trùng với tuyến ĐZ 220kV Đa Nhim-Nha Trang (khoảng cột từ VT346 đến VT347); (ii) Phần mở rộng ngăn lộ: Xây dựng mới 01 ngăn xuất tuyến 220kV tại vị trí dự phòng TBA 220kV Nha Trang; Xây dựng mới 01 ngăn xuất tuyến 220kV, 01 ngăn máy cắt vòng và thanh cái vòng tại vị trí dự phòng tại TBA 220kV Tháp Chàm.

- Địa điểm xây dựng: Tuyến đường dây đi trên địa bàn thành phố Nha Trang, huyện Diên Khánh, huyện Cam Lâm, thành phố Cam Ranh, tỉnh Khánh Hòa; huyện Thuận Bắc, huyện Bác Ái, tỉnh Ninh Thuận.

- Mục tiêu: Dự án ĐZ 220kV Nha Trang-Tháp Chàm xây dựng nhằm đáp ứng nhu cầu phụ tải ngày càng cao của tỉnh Khánh Hòa; Tạo mạch 220kV liên kết khu vực duyên hải miền Trung, tăng cường độ tin cậy cung cấp điện cho khu vực.

3. TBA 220kV Quang Châu:

- Gói thầu số 15 (CPMB-NTTC-QC-W15): Xây lắp trạm biến áp 220kV Quang Châu và ĐZ 220kV Nha Trang - Tháp Chàm thuộc các dự án Trạm biến áp 220kV Quang Châu và ĐZ 220kV Nha Trang - Tháp Chàm.

- Nhà thầu thi công: Liên danh Công ty cổ phần Điện lực Licogi 16, Công ty cổ phần Thái Bình Dương, Công ty cổ phần Licogi 16.

- Tổng mức đầu tư: 250,865 tỷ đồng.

- Quy mô đầu tư: (i) Phần trạm biến áp: cấp điện áp TBA 220/110/22kV. Công suất 250MVA.  Phía 220kV lắp đặt 2 ngăn lộ đường dây, 1 ngăn lộ tổng máy biến áp 220kV, 1 ngăn liên lạc. Phía 110kV lắp đặt 11 ngăn thiết bị, bao gồm 1 ngăn lộ tổng máy biến áp 220kV, 1 ngăn liên lạc, 1 ngăn mạch vòng, 8 ngăn đường dây. Phía 22kV thiết kế theo sơ đồ khối, lắp đặt thiết bị ngoài trời, cấp điện tự dùng cho trạm; (ii) Phần ĐZ 220kV đấu nối: dài khoảng 50m, 2 mạch từ TBA 220kV Quang Châu đến đấu nối vào ĐZ 220kV Phả Lại-Hiệp Hòa, căng lại dây dẫn trong khoảng néo từ cột 35 đến 39 ĐZ 220kV Phả Lại-Hiệp Hòa và đường dây cấp điện tự dùng 35kV 1 mạch dài 936m.

- Địa điểm xây dựng: Tại thôn Trung Đồng, xã Vân Trung, huyện Việt Yên, tỉnh Bắc Giang.

- Mục tiêu: Dự án TBA 220kV Quang Châu xây dựng nhằm đảm bảo đáp ứng nhu cầu phụ tải tăng trưởng nhanh trên địa bàn hai tỉnh Bắc Giang và Bắc Ninh, đồng thời dự án góp phần nâng cao chất lượng điện năng, độ tin cậy cấp điện cho phụ tải, giảm tổn thất điện năng trên lưới điện.
