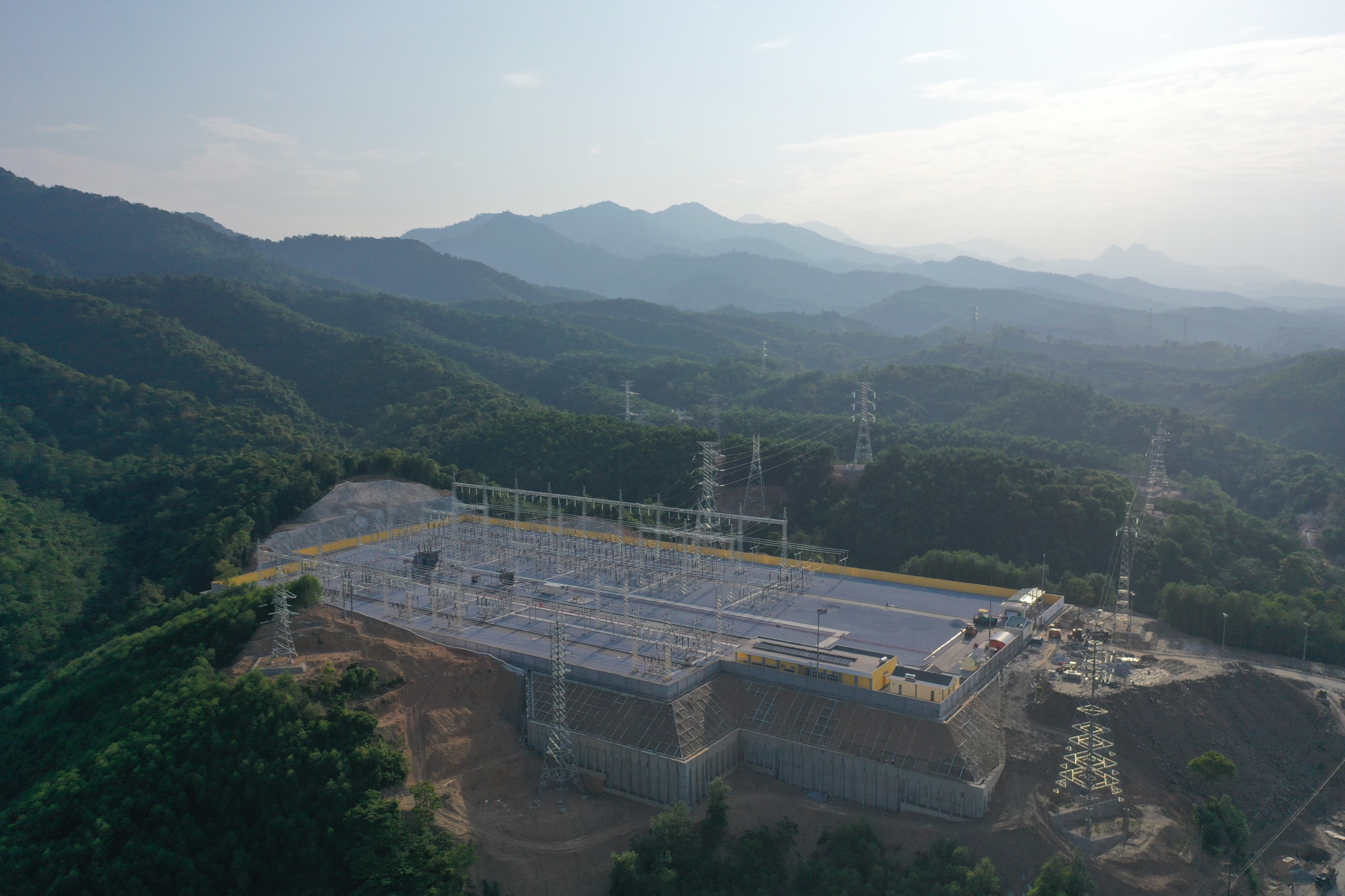

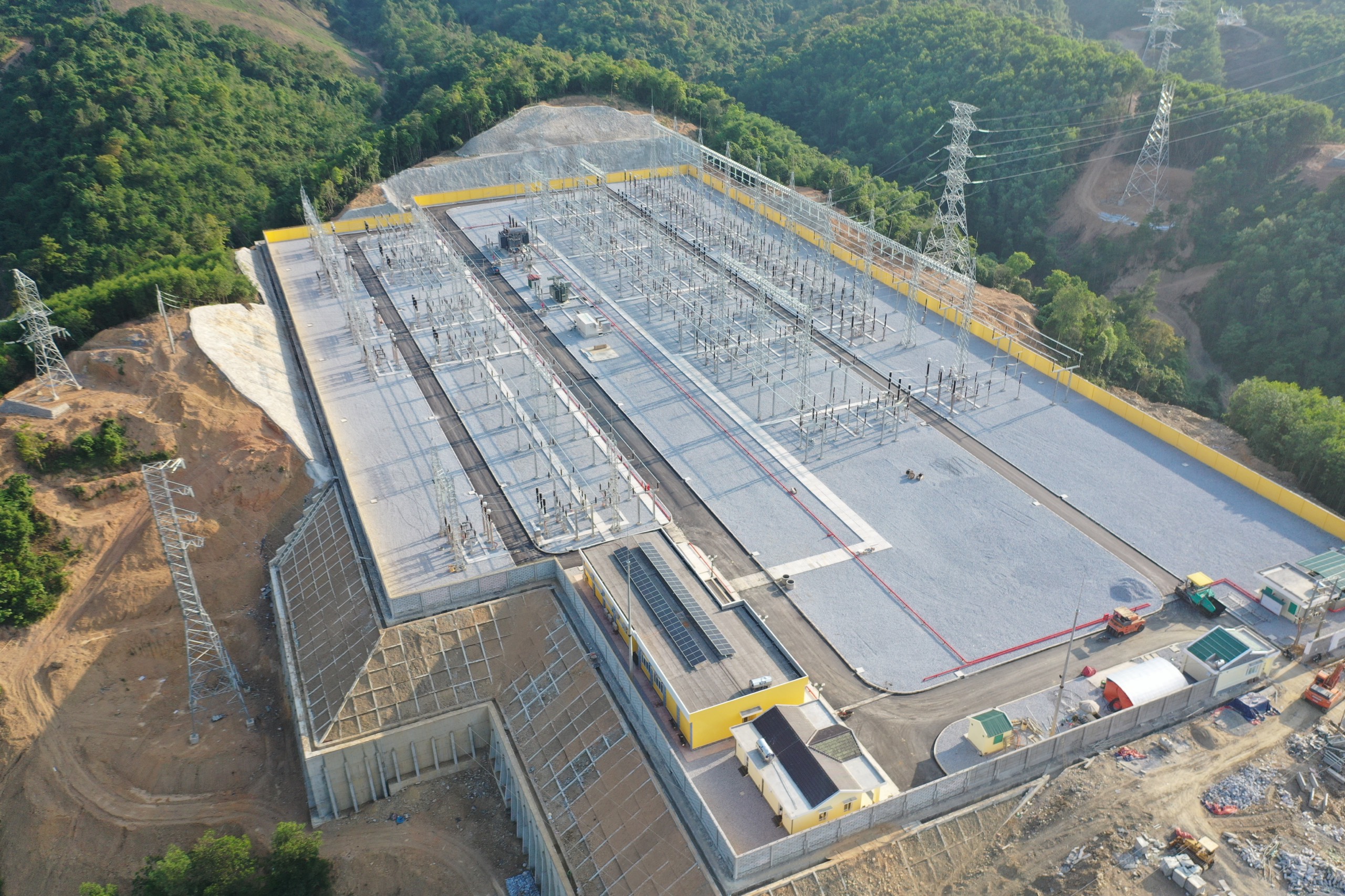

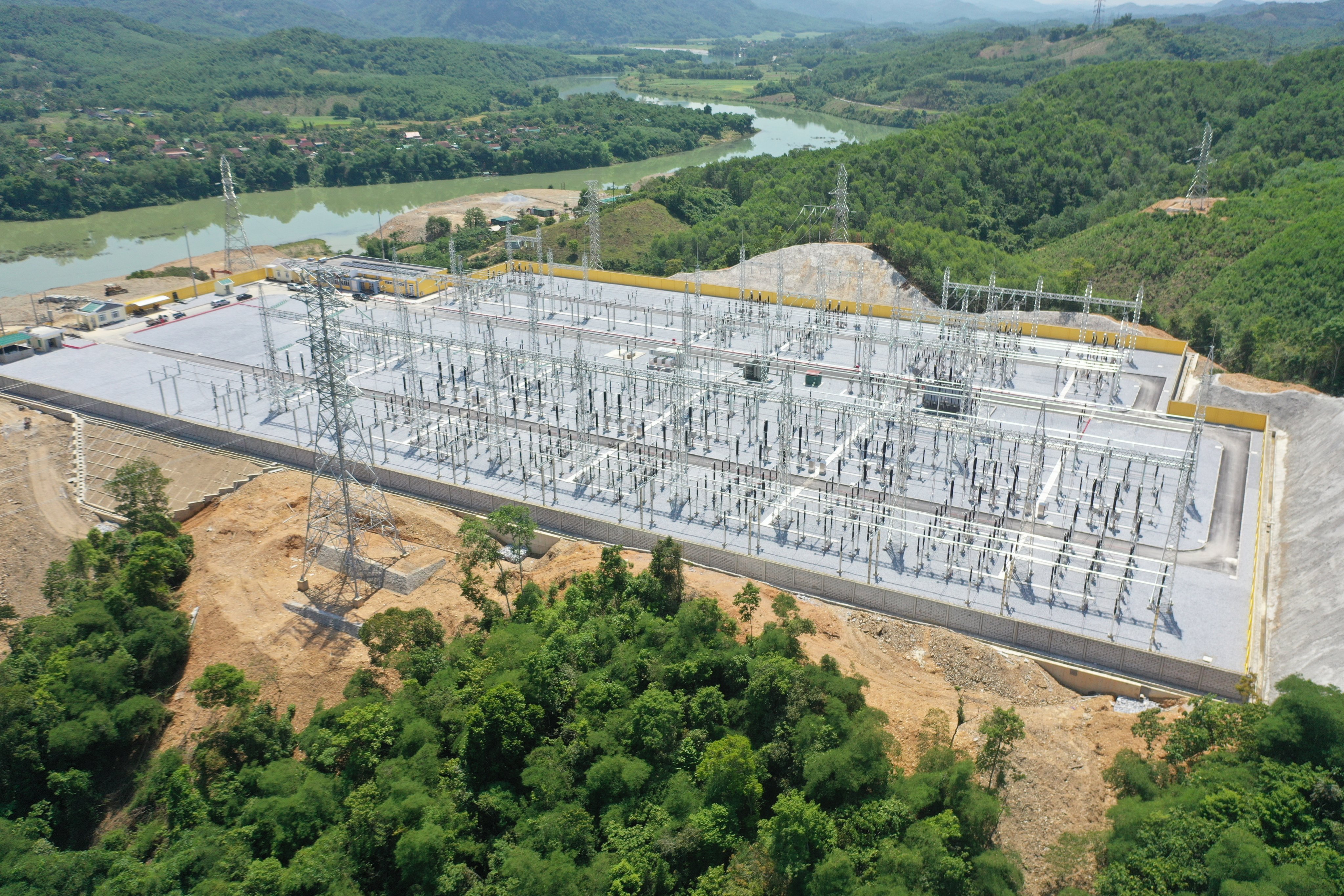

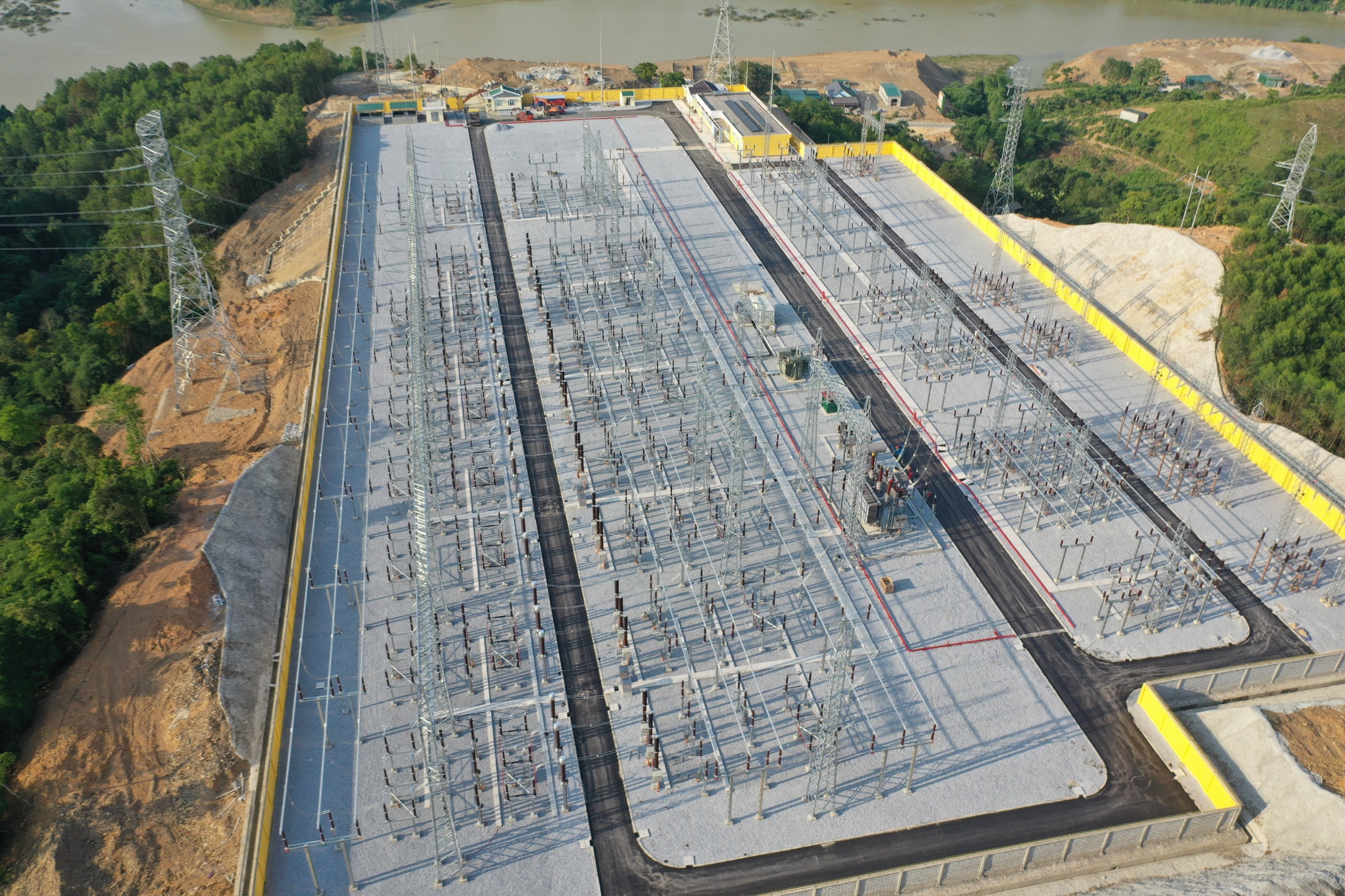

Vào lúc 21h45 phút ngày 16/5/2022, Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan tổ chức nghiệm thu và đóng điện dự án trạm biến áp 220kV Tương Dương và đấu nối.

Dự án do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, CPMB quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành.

Dự án có quy mô xây dựng mới trạm biến áp công suất 02 MBA 220/110/22kV-125MVA, giai đoạn này lắp 01 MBA 220/110/22kV-125MVA.

Phía 220kV được thiết kế theo sơ đồ “Hệ thống thanh cái có thanh cái đường vòng” bao gồm 13 ngăn lộ, giai đoạn này lắp đặt 9 ngăn lộ và dự phòng 4 ngăn lộ. Phía 110kV được thiết kế theo sơ đồ “Hệ thống hai thanh cái có máy cắt liên lạc” và có dự phòng đất để phát triển thành sơ đồ “Hệ thống hai thanh cái có thanh cái vòng” trong tương lai, bao gồm 16 ngăn, giai đoạn này lắp 6 ngăn lộ và dự phòng 10 ngăn lộ. Phía 22kV sử dụng sơ đồ khối, các thiết bị lắp đặt ngoài trời để cấp điện tự dùng thông qua MBA tự dùng của trạm.

Về phần đường dây 220kV đấu nối, xây dựng 01 đoạn đường dây 02 mạch đấu nối TBA 220kV Tương Dương vào đường dây 220kV Bản Vẽ - Đô Lương hiện hữu.

Dự án sau khi hoàn thành phục vụ đấu nối nhập khẩu điện từ các cụm nhà máy thủy điện Nậm Mô (Lào) về Việt Nam theo thỏa thuận giữa Chính phủ hai nước; Giải tỏa công suất các nhà máy thủy điện vừa và nhỏ khu vực Tây Nam tỉnh Nghệ An đã và đang chuẩn bị đầu tư xây dựng; Nâng cao độ tin cậy cung cấp điện cho phụ tải khu vực tỉnh Nghệ An; Đảm bảo an toàn vận hành hệ thống điện.

Dự án được triển khai thi công từ tháng 8/2021, trong quá trình thi công bị ảnh hưởng rất nhiều do thời tiết mưa kéo dài phải dừng thi công hơn 1 tháng. Công trường cũng dừng thi công 14 ngày do ảnh hưởng dịch COVID-19 theo yêu cầu của địa phương. Ngoài ra, việc bố trí lịch cắt điện để thi công dự án cũng gặp nhiều khó khăn do yêu cầu đảm bảo điện trong mùa nắng nóng. Tuy nhiên, CPMB và đơn vị thi công trên  công trường đã vượt lên những khó khăn đó để đưa dự án hoàn thành đúng tiến độ đáp ứng yêu cầu đặt ra, sẵn sàng nhận điện nhập khẩu từ Lào về Việt Nam sau khi đường dây 220kV Nậm Mô – Tương Dương hoàn thành (dự kiến hoàn thành cuối tháng 6/2022).

Box: Trạm biến áp 220kV Tương Dương và đấu nối:

Địa điểm xây dựng: huyện Tương Dương, tỉnh Nghệ An;

Khởi công: Tháng 8/2021 và hoàn thành tháng 5/2022.

Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia;

Quản lý điều hành dự án: Ban QLDA các công trình điện Miền Trung;

Nhà thầu EPC: Công ty CP ứng dụng và phát triển công nghệ thông tin

Đơn vị tư vấn giám sát: Công ty CP Tư vấn xây dựng điện 4.





17/05/2022


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
