Số lượt xem: 1249
Phấn đấu đóng điện máy biến áp AT2 trạm biến áp 500kV Việt Trì trong tháng 4/2021 theo chỉ đạo của EVN
Đó là yêu cầu của ông Bùi Văn Kiên – Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tại buổi kiểm tra công tác tiến độ thi công dự án vào chiều ngày 26/4, tại Phú Thọ.
Tại buổi kiểm tra, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên cho biết: Theo tiến độ dự án hoàn thành trong quý III/2021, tuy nhiên, do nhu cầu sử dụng điện tăng cao trong khu vực dẫn đến đầy và quá tải máy biến áp AT1 tại TBA 500kV Việt Trì. Chính vì vậy, Tập đoàn Điện lực Việt Nam yêu cầu EVNNPT phải sớm hoàn thành dự án trong tháng 4/2021.
Tại buổi kiểm tra, Phó Tổng giám đốc EVNNPT ghi nhận những nỗ lực của Ban QLDA các công trình điện miền Trung (CPMB) và các đơn vị thi công trên công trường đã vượt qua nhiều khó khăn, thách thức bám sát được tiến độ được giao, đến nay dự án đang nằm trong tầm kiểm soát.
Phó Tổng giám đốc EVNNPT yêu cầu CPMB và các đơn vị liên quan đảm bảo tổ chức thi công dự án an toàn, chất lượng và phấn đấu hoàn thành dự án trong tháng 4/2021.
Báo cáo tại buổi làm việc, đại diện CPMB cho biết: Dự án có quy mô lắp mới 01 MBA AT2 500/220/35kV, công suất 450MVA. Sau khi hoàn thành nâng công suất trạm lên 2x450MVA.
Phía sân phân phối 500kV cải tạo từ sơ đồ nối điện Tam giác sang sơ đồ nối điện tứ giác. Trang bị thiết bị cho một ngăn lộ tổng 220kV đấu nối đến MBA AT2. Phía 35kV không khai thác tải. Trang bị thiết bị điều khiển, bảo vệ đo lường cho các thiết bị lắp mới. Ngoài ra, dự án còn trang bị hệ thống giám sát dầu online MBA AT2 lắp mới, MBA AT1 và kháng điện 500kV hiện có bao gồm cả hệ thống máy tính và phần mềm đi kèm.
Tính đến nay phần xây lắp dự án cơ bản bám sát tiến độ đặt ra. Thiết bị nhị thứ đã kiểm tra nguội mạch đấu nối mới. Đã thí nghiệm các relay của MBA AT2.
Đối viết thiết bị nhất thứ đã thí nghiệm hoàn thiện pha A MBA, pha B MBA.
Tại buổi làm việc, CPMB cũng yêu cầu đơn vị thi công liên quan khẩn trương thi công thí nghiệm và nghiệm thu để hoàn thành công trình theo kế hoạch cắt điện thu ngày 27-29/4/2021 và đóng điện đưa vào vận hành công trình trong tháng 4/2021. Trong đó đặc biệt yêu cầu Đơn vị thi công cần bám sát để mời Cục Cảnh sát PCCC&CHCN khẩn trương mời nghiệm thu hệ thống PCCC vào ngày 27/4/2021.

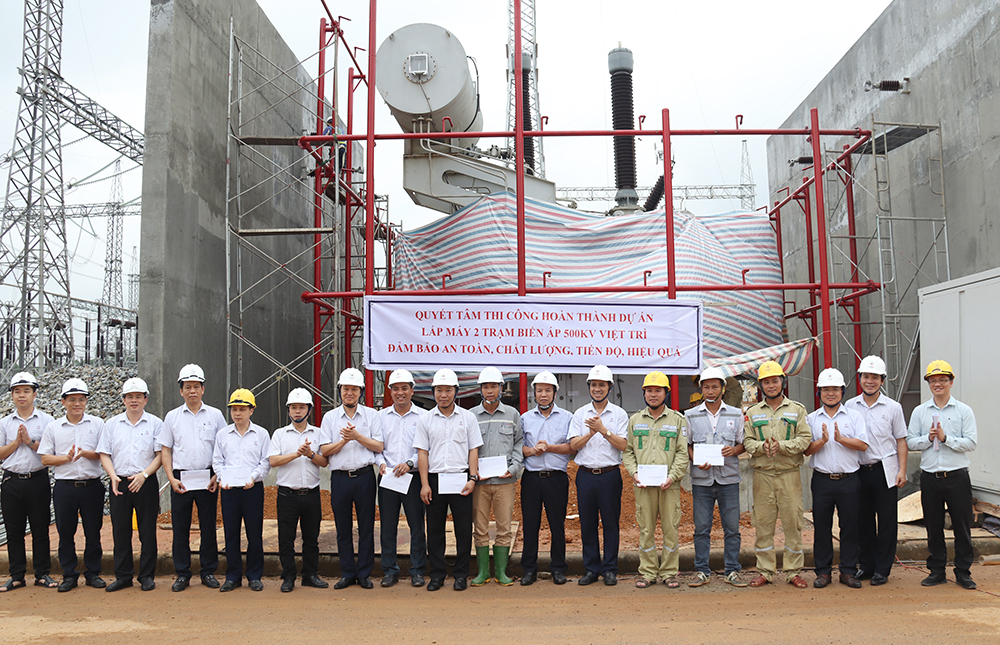

Đoàn công tác EVNNPT tặng quà đơn vị thi công trên công trường

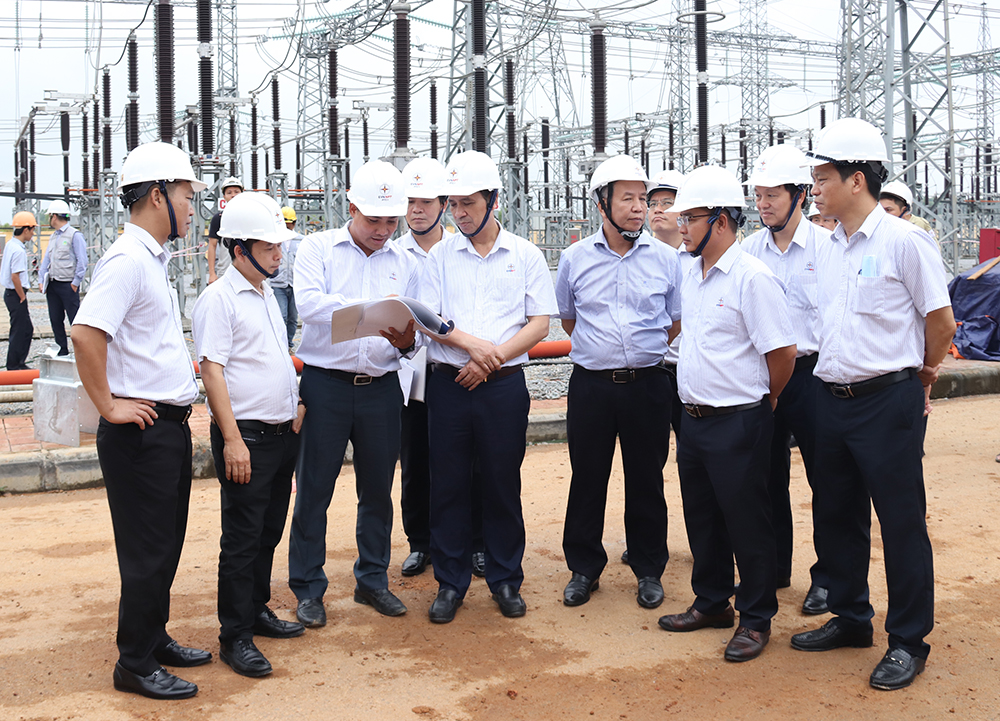

Đoàn công tác EVNNPT nghe báo cáo tiến độ dự án

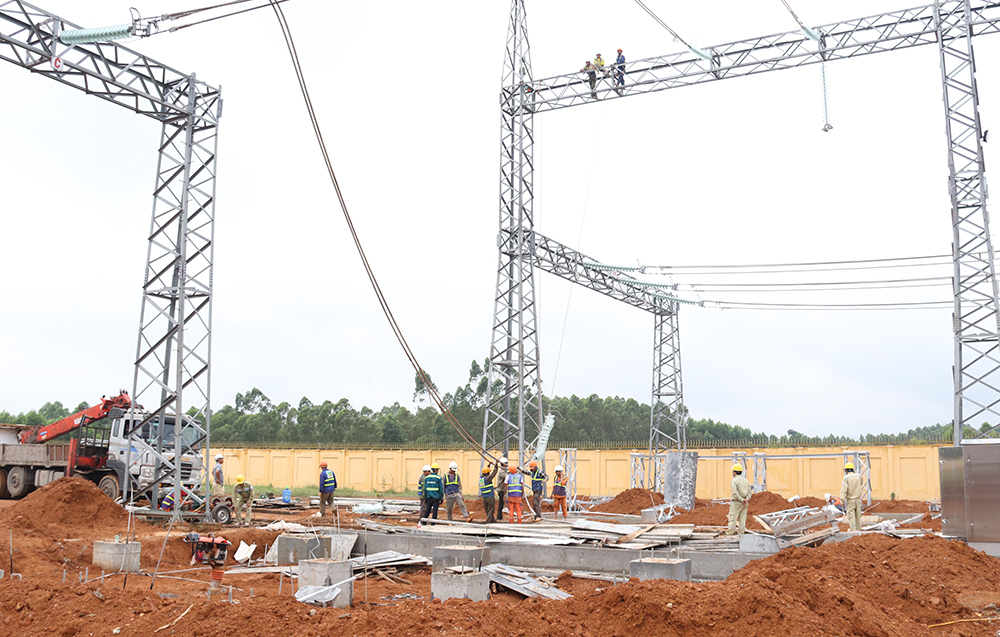

Các đơn vị đang nỗ lực thi công phấn đấu hoàn thành dự án trong tháng 4/2021

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên chủ trì buổi làm việc với CPMB và các đơn vị thi công
27/04/2021
